大家好!我是小华,华霖富模型团队的一线工程师。我们深耕模型技术,希望用专业的水力仿真模型帮客户解决燃气业务中的实际难题。
上回把模型参数校准到偏差≤1%,王工的电话就追过来了:“小华,模型准了吧?赶紧帮我算算,3 个大厂到底能不能全接?那 400 万的两根新管道,到底该不该花?”
客户最关心的答案要来了 —— 不建新管道,新用户能接吗?建了能避免 5 年再扩容吗?这些答案,全在模型的专项测算里。今天咱们就扒建模的核心价值:用数据给 400 万投资拍板!
我在开算前,先跟老范明确了两个核心标准 —— 毕竟是给真金白银的投资做参考,不能有半点模糊:
1. 安全底线:管道流速≤20m/s(超过这个值易产生安全隐患),终端压力≥160KPa(低于这个值会影响用户正常用气);
2. 长期价值:不仅要满足现在 3 个厂的需求,还要看未来 5 年(假设再新增 2 个工业用户)能不能扛住,避免 “今年建完明年又扩容”。
这次专项测算,咱们的 “武器” 还是模型的 4 大基础分析功能,但用法更聚焦 —— 每一种方案都用流速分布、压力分布、气源供应范围追踪三重验证,确保结果靠谱。
ProBe Gas泄漏分析界面
方案一:现状直接新用户
第 3 个 “卡脖子”
第一种最省事儿的方案:不改动任何管网设施,直接把 3 个用户的用气量加载到模型里,点击 “运行”,屏幕上的红色预警瞬间扎眼:
• 达标区:加入两个大用户后,中压管网大部分管道流速稳定,末端压力维持在 224KPa,符合安全标准;
• 雷区:加入第三个大用户后,管道末端直接出现负压(低于安全压力阈值),在压力分布图上红得刺眼,完全不满足供气要求。
• 我把截图发给王工:“这就像一条双向两车道,硬挤三辆大卡车,肯定堵。现状只能接 2 个用户,硬接第 3 个,要么管道扛不住,要么末端用户用气出问题,这责任咱们担不起。”
模型的压力分布功能还帮我们找到了根源:这段 De110 管道是新用户的 “必经之路”,现状负荷已经接近上限,再叠加新需求直接超了。
ProBe Gas管网最大能力计算分析界面
结论:现状方案 “治标不治本”,只能接 2 个用户,第 3 个绝对顶不住。
老范提过 “升压试试” 的想法,我们立马做了专项测算:关闭城区 1 个低效调压设施,把门站出口压力从 350KPa 提至 400KPa,再加载 3 个用户的负荷。
这次的压力分布主题图变化很明显:
• 进步:之前压力不足的末端管道,压力回升到 175KPa;De110 管道的流速降到 16.3m/s,刚好卡在安全线内;模型测算管网最大供气能力达到 8437Nm³/h,3 个用户全接也够;
• 新隐患:门站出站那段主管道,流速从 15m/s 升到 19.8m/s,快摸到 20m/s 的上限了。用管道重要性分析功能一看,这段管是整个管网的 “咽喉”,一旦超负载,半个城区都得停气。
我们赶紧补了后续建议:要走这个方案,必须先花 15 万把门站的中压管路合并,不然未来再新增用户,直接就得 “断气”。
王工看完直皱眉:“15 万是小钱,但刚合并完又得扩容,太折腾了。”
结论:升压方案能接 3 个用户,但需额外改造成本,且未来 5 年没扩容空间,属于 “应急方案”,不是 “长久之计”。
最后测的是 “新建一条中压管道” 的方案,也是王工最纠结的选项,一方面比原先400万预算大大降低确实省下一大笔费用,另一方面又担心省钱了会有未来的后顾之忧。我们在模型里按规划添上新建管道参数(De200、PE 管),加载 3 个用户 + 未来 5 年增量负荷,结果让所有人松了口气:
• 流速分布:全管网流速最高才 18.5m/s,之前超标的 De110 管道稳定在 17.2m/s,没有任何一段 “亮红灯”;
• 压力分布:所有终端压力都在 180-205KPa,均匀得像复制粘贴,之前的低压点彻底消失;
• 长期验证:把未来 5 年的增量负荷加上(总负荷提升 50%),模型测算显示压力、流速依然达标,完全不用再改管道。

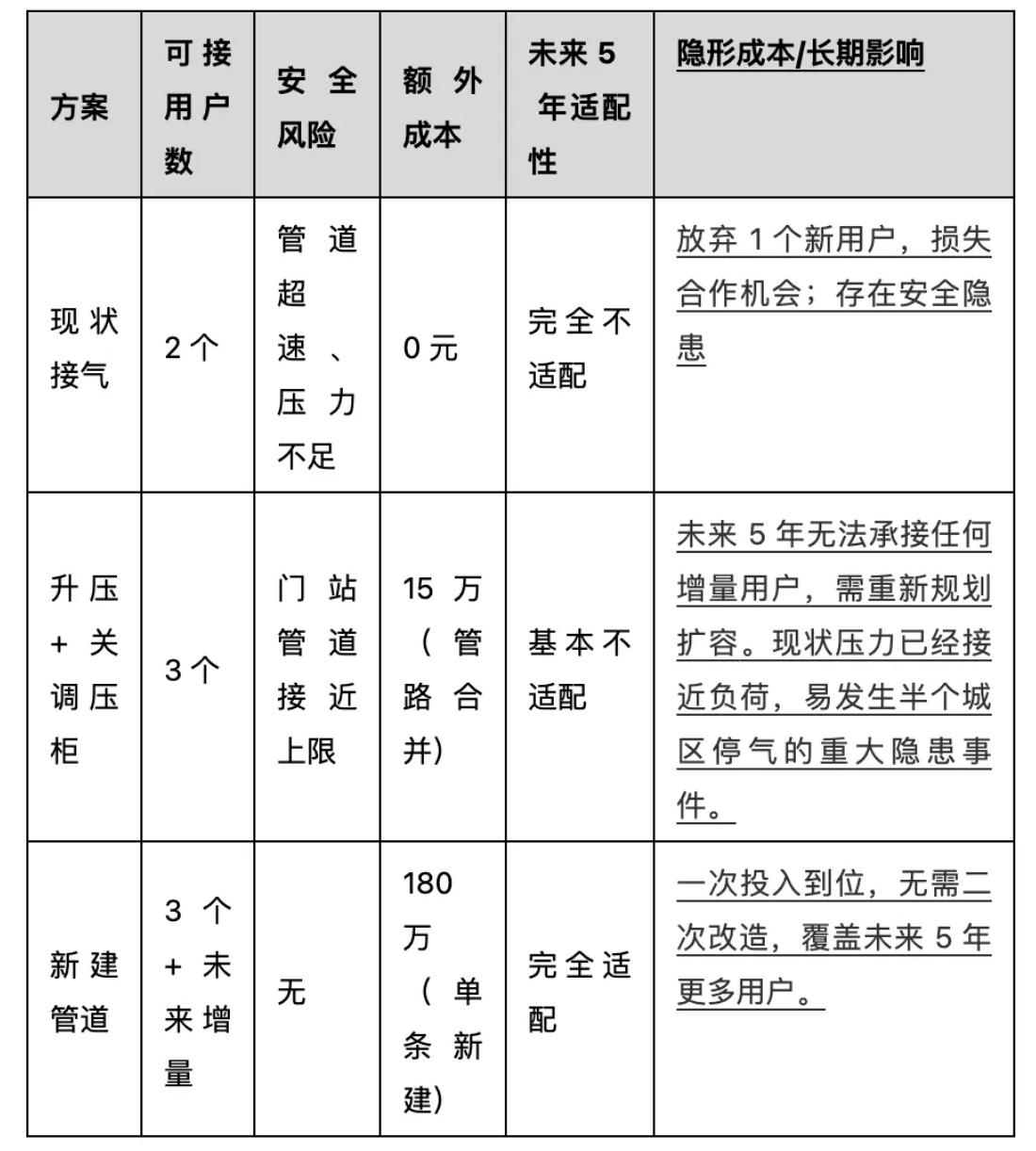

我把三种方案的核心数据整理成表,不仅标注了直接成本和安全风险,还明确了长期影响:现状方案只能接 2 个用户,还存在安全隐患;升压方案虽只花 15 万,但未来 5 年完全没扩容空间,后续再想接新用户得额外投入;而新建单条管道 180 万,既能全接当前 3 个用户,还能扛住未来 5 年的增量负荷,不用二次折腾,且只花了原先新建两根管400万预算的45%,大大节省了经济成本,砍掉了无必要的支出。王工看后当场拍板:‘就建这条管!一次投入到位,既省钱又省心,值了!’”
把《专项测算报告》发出去,我在工作笔记上写下:“从‘经验说行’到‘数据证明行’,模型的价值不是算数字,是让每一分投资都落在‘刚需’上 —— 这才是对客户最实在的负责。”
刚放下手机,王工的新消息又弹了进来:“小华,管道方案定了,但还有个细节卡壳了 —— 调压设施参数怎么设最经济?门站中压 B 路压力提多少?其他的调压柜输出降多少?既能满足供气,又不加重管网负荷?”
我心里一紧:这细节真不是 “小问题”——这里的参数核心是调压器出口压力,要是设高了,会导致管道内气体流速加快、流量激增,之前已经优化好的管网负荷会再次超标(比如门站管道本就接近安全上限,压力一高直接超负载);要是设低了,终端用户压力不足,还是没法正常用气,等于之前的方案白做。
下期预告:《收官!调压器参数怎么设?还留了 “运维神器”》—— 手把手教你用模型模拟调压器工况,避开 “参数错了全白忙” 的坑,让管网既安全又节能!
